Dự án khí bãi rác Đá Mài, Thái Nguyên: Phát điện và tín chỉ carbon

12, 08, 2026

Bối cảnh hợp tác

Trong khuôn khổ chiến lược hợp tác phát triển các dự án tín chỉ carbon tại Đông Nam Á, Viện Kiểm nghiệm & Nghiên cứu Hàn Quốc (KTR) đã xác định Việt Nam thị trường trọng điểm. Sau quá trình khảo sát đánh giá kỹ lưỡng, KTR đã quyết định thiết lập mối quan hệ hợp tác chiến lược với Giant Barb. Sự lựa chọn này khẳng định uy tín năng lực vượt trội của Giant Barb trong vai trò đầu mối kết nối chuyên gia, điều phối kỹ thuật, đồng thời đối tác tin cậy phối hợp với các quan quản chính quyền địa phương nhằm triển khai các thủ tục pháp cũng như hoạt động khảo sát thực địa.

Dự án được định hướng áp dụng khuôn khổ Điều 6.4 của Thỏa thuận Paris (PACM). Việc lựa chọn phương pháp luận phù hợp ngay từ giai đoạn đầu giúp dự án chủ động trong việc chuẩn bị hồ sơ cấp Thư phê duyệt (LoA) và thủ tục chuyển giao quốc tế kết quả giảm nhẹ phát thải (ITMOs).

Dự án thu hồi khí bãi rác Đá Mài

Dự án thu hồi khí bãi rác (LFG) phát điện được nghiên cứu tại bãi Đá Mài, xã Tân Cương, Thái Nguyên. Khí methane phát sinh từ chất thải hữu cơ được dự kiến thu gom qua hệ thống giếng và đường ống ngầm, sau đó sử dụng để phát điện.

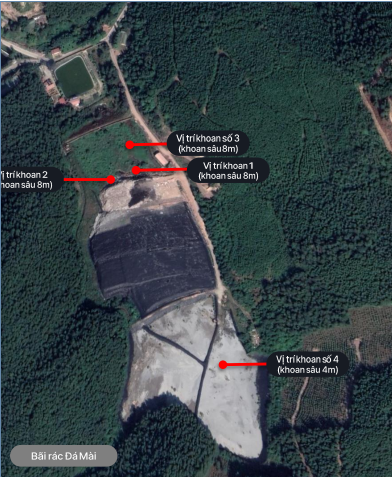

Theo kết quả nghiên cứu tiền khả thi, mô hình hướng đến đồng thời tạo năng lượng tái tạo, giảm mùi hôi và nguy cơ cháy nổ tại bãi rác, cũng như giảm phát thải ước tính khoảng 50.738 tCO2 tương đương mỗi năm. Nhóm dự án đã thực hiện thử nghiệm tại 4 vị trí giếng để đo nồng độ khí và mực nước rỉ rác, làm cơ sở hoàn thiện báo cáo tiền khả thi.

A working session with relevant agencies in Thai Nguyen Province as part of project implementation.


Survey area at Da Mai Landfill, Thai Nguyen.

Các mốc triển khai chính

Thời điểm

Hoạt động chính

27/11/2024

KTR và Sở Tài nguyên và Môi trường Thái Nguyên ký Biên bản ghi nhớ; tiến hành khảo sát và đo đạc khí sơ bộ.

25/02/2025

UBND tỉnh ban hành Thư quan tâm (LOI) số 935/STNMT-BVMT, tạo cơ sở để thúc đẩy hợp tác chính thức.

08-09/2025

Khởi động nghiên cứu tiền khả thi; lắp đặt hệ thống giếng chiết tại 4 vị trí và thống nhất phương án khảo sát thí điểm.

30/11/2025

Hoàn thành báo cáo tiền khả thi sau khi báo cáo tiến độ với các đơn vị chuyên môn của tỉnh.



Hướng triển khai tiếp theo

Trên cơ sở báo cáo tiền khả thi và kết quả khảo sát hiện trường, GB và KTR tiếp tục hoàn thiện các nội dung kỹ thuật, phương án đầu tư và hồ sơ pháp lý của dự án. Mục tiêu là chuẩn bị đầy đủ điều kiện để phát triển hệ thống LFG, thực hiện thủ tục công nhận kết quả giảm nhẹ phát thải và chuyển giao quốc tế theo quy định.

Dự án Đá Mài được kỳ vọng sẽ đóng góp một mô hình thực tiễn về kinh tế tuần hoàn tại địa phương: biến khí methane từ bãi rác thành nguồn năng lượng, đồng thời tạo giá trị giảm phát thải có thể đo đạc, báo cáo và thẩm tra theo tiêu chuẩn quốc tế.
