Dự án thu hồi khí bãi rác Thủy Phương: Đẩy nhanh lộ trình triển khai

12, 08, 2026

Nền tảng hợp tác và chuẩn bị dự án

Dự án được hình thành từ chuỗi hoạt động hợp tác giữa GB và các đối tác trong nước, quốc tế. Tháng 4/2023, GB ký Biên bản ghi nhớ với Viện Khoa học Khí tượng Thủy văn và Biến đổi khí hậu (IMHEN), đồng thời khảo sát thực địa tại bãi rác Thủy Phương. Tháng 5/2023, dự án nhận Thư bày tỏ ý định (LOI) từ Thành phố Huế và làm việc với Công ty Cổ phần Môi trường và Công trình Đô thị Huế (HEPCO).

Năm 2024, các bên tiếp tục tổ chức hội thảo với Cục Biến đổi khí hậu (DCC) và IMHEN, đồng thời ký kết hợp tác với KTR. Từ tháng 10/2024 đến tháng 6/2025, dự án triển khai giai đoạn nghiên cứu tiền khả thi nhằm thu thập các thông tin nền tảng, chuẩn bị cho giai đoạn đánh giá chuyên sâu.

Buổi làm việc với các đơn vị liên quan tại Thành phố Huế trong khuôn khổ triển khai dự án.



Cập nhật công tác tháng 6/2026

GB và Rockpine Co., Ltd. đã ký hợp đồng dịch vụ tư vấn cho cả hai dự án LFG tại Huế và Thái Nguyên, với thời hạn thực hiện đến ngày 31/03/2027. Đối với dự án Thủy Phương, các bên đã tập trung hoàn thiện cơ chế phối hợp, chuẩn bị hồ sơ kỹ thuật và tổ chức làm việc với các cơ quan, đơn vị liên quan tại địa phương.

·         Tổ chức các cuộc họp với HEPCO, UBND địa phương và các đơn vị chuyên môn để trao đổi về kế hoạch triển khai dự án.

·         Làm việc kỹ thuật với Cục Biến đổi khí hậu và các cơ quan trung ương để cập nhật thông tin cần thiết cho giai đoạn lập báo cáo khả thi.

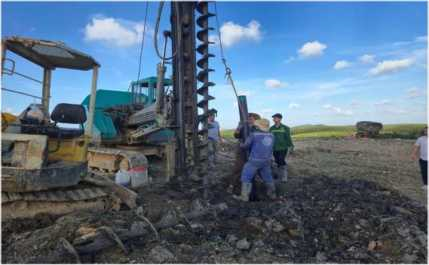

·         Triển khai đo đạc tại khu vực bãi rác Thủy Phương; phối hợp với địa phương bảo đảm yêu cầu kỹ thuật và an ninh, trật tự trong quá trình thực hiện.

·         Kết nối các đơn vị dịch vụ khoan, đo chỉ số tại các giếng mẫu nhằm phục vụ công tác đánh giá hiện trường.

Lộ trình triển khai

Thời điểm

Hoạt động chính

04-05/2023

Ký MOU với IMHEN; khảo sát Thủy Phương; nhận LOI từ Thành phố Huế và làm việc với HEPCO.

07/2024

Tổ chức hội thảo với DCC và IMHEN; thực hiện hoạt động hợp tác giảm phát thải quốc tế Việt Nam - Hàn Quốc cùng KTR.

10/2024-06/2025

Nghiên cứu tiền khả thi, thu thập thông tin và chuẩn bị công tác giám sát khí bãi rác.

06-11/2026

Thực hiện nghiên cứu khả thi chính thức, hoàn thiện các đánh giá chuyên sâu phục vụ chuẩn bị thi công.

Từ 06/2027

Dự kiến bắt đầu dự án chính, triển khai các hạng mục của hệ thống thu hồi khí bãi rác tại Thủy Phương.

Vai trò điều phối của GB

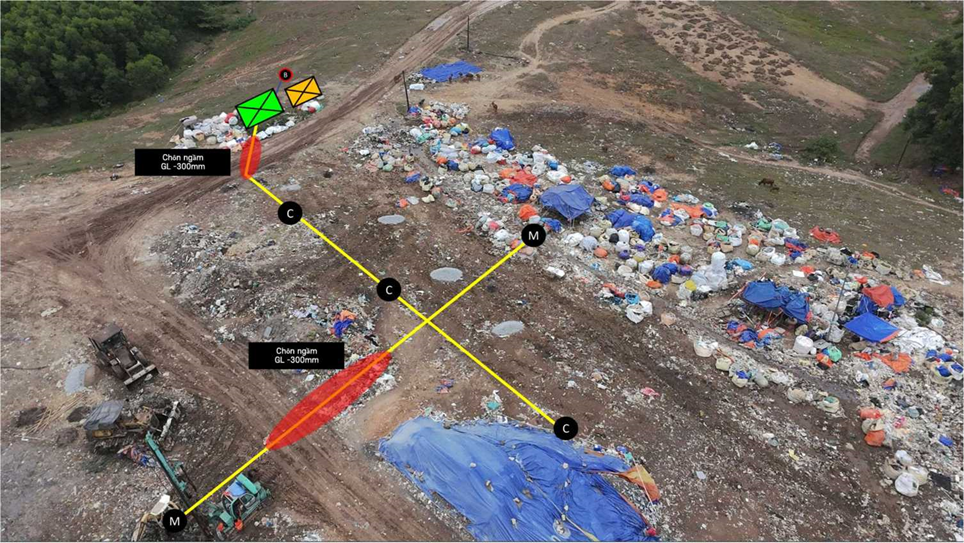

Bố trí các vị trí khảo sát, đo đạc khí bãi rác tại Thủy Phương, Thành phố Huế.

Theo hợp đồng tư vấn, GB tiếp tục giữ vai trò điều phối các nhiệm vụ trọng tâm của dự án, gồm: đánh giá các quy định về đầu tư, hạ tầng, phát điện và đốt khí LFG; phối hợp thủ tục công nhận tín chỉ carbon quốc tế và trong nước; hỗ trợ các cuộc họp với cơ quan quản lý; giám sát hoạt động thí điểm và phân tích thành phần chất thải.



Bên cạnh việc xây dựng hồ sơ kỹ thuật và pháp lý, GB, KTR và các đối tác công nghệ cũng đang nghiên cứu phương án kỹ thuật phù hợp với nhu cầu phát triển tổ hợp phát điện từ khí methane tại Thành phố Huế.

Kỳ vọng của dự án

Dự án Thủy Phương hướng đến thu hồi và sử dụng hiệu quả khí methane phát sinh từ bãi rác, qua đó giảm phát thải khí nhà kính, góp phần cải thiện môi trường khu vực và tạo nền tảng cho hoạt động phát điện từ khí bãi rác. Khi hoàn thiện, dự án sẽ là một trong các mô hình hợp tác quốc tế có ý nghĩa thực tiễn trong chuyển đổi chất thải thành năng lượng và tạo tín chỉ carbon tại Việt Nam.
